Provinciale Desman 10 Padova

‘SISTEMAZIONE ED ALLARGAMENTO DELLA S.P. 10 ‘DESMAN’ FINO AL CONFINE PROVINCIALE IN COMUNE DI PIAZZOLA SUL BRENTA’
- Oggetto
Progettazione. Direz. Lavori - Anno:
2019-2024 - Località:
Piazzola sul Brenta (PD)
- Livello sviluppo:
PD. PE. DL. PSC - Committente:
Provincia di Padova - Importo Lavori:
5,0 Mln €
Riqualificazione
Strada Provinciale 10 Desman
Il progetto definitivo riguarda la riqualificazione e l’allargamento di un tratto di 1.568 metri della Strada Provinciale (SP) n. 10 “Desman”, nel Comune di Piazzola sul Brenta (PD), fino al confine con la Provincia di Vicenza.
L’intervento mira a risolvere i problemi di sicurezza e capacità dovuti all’elevato flusso veicolare, inclusi i mezzi pesanti, e a promuovere la mobilità sostenibile con la realizzazione di un percorso ciclabile dedicato.
1. Obiettivi e contesto programmatico
L’intervento è coerente con gli strumenti di pianificazione sovraordinata (Piano Territoriale di Coordinamento Provinciale e PATI), che classificano l’area come “Viabilità di livello provinciale di potenziamento”.
Il progetto nasce da un Protocollo d’Intesa firmato nel 2018 tra le Province di Padova e Vicenza e i Comuni limitrofi, con l’obiettivo congiunto di agevolare il transito veicolare e favorire la mobilità ciclabile in sede propria.
Il tratto interessato, noto come Via Dante, è una direttrice est-ovest che collega Piazzola sul Brenta con Camisano Vicentino (VI), dove la strada prosegue come SP 24.
2. Stato di fatto iniziale e problematiche
Il tratto stradale si sviluppa prevalentemente in rettilineo, in ambiente agricolo, con la sede stradale rialzata di circa 1 metro rispetto al piano campagna e affiancata da fossi di guardia.
Le principali criticità rilevate sono:
- Larghezza Inadeguata: L’attuale piattaforma stradale si restringe a soli 5.80-6.00 metri, rendendo difficoltoso l’incrocio tra mezzi pesanti.
- Sicurezza Stradale: La larghezza non è conforme alla normativa per le strade extraurbane, con un limite di velocità imposto di 60 km/h spesso superato.
- Mobilità Debole: Assenza totale di percorsi protetti per ciclisti e pedoni nel tratto di progetto.
- Condizioni della Pavimentazione: Si riscontrano ammaloramenti localizzati, fessurazioni e ormaie.
3. Soluzioni di Progetto: Adeguamento e Pista Ciclabile
Il progetto prevede l’adeguamento della piattaforma stradale alla categoria F1 – strada locale extraurbana, con una serie di interventi mirati:
3.1 Sezione Stradale e Geometria

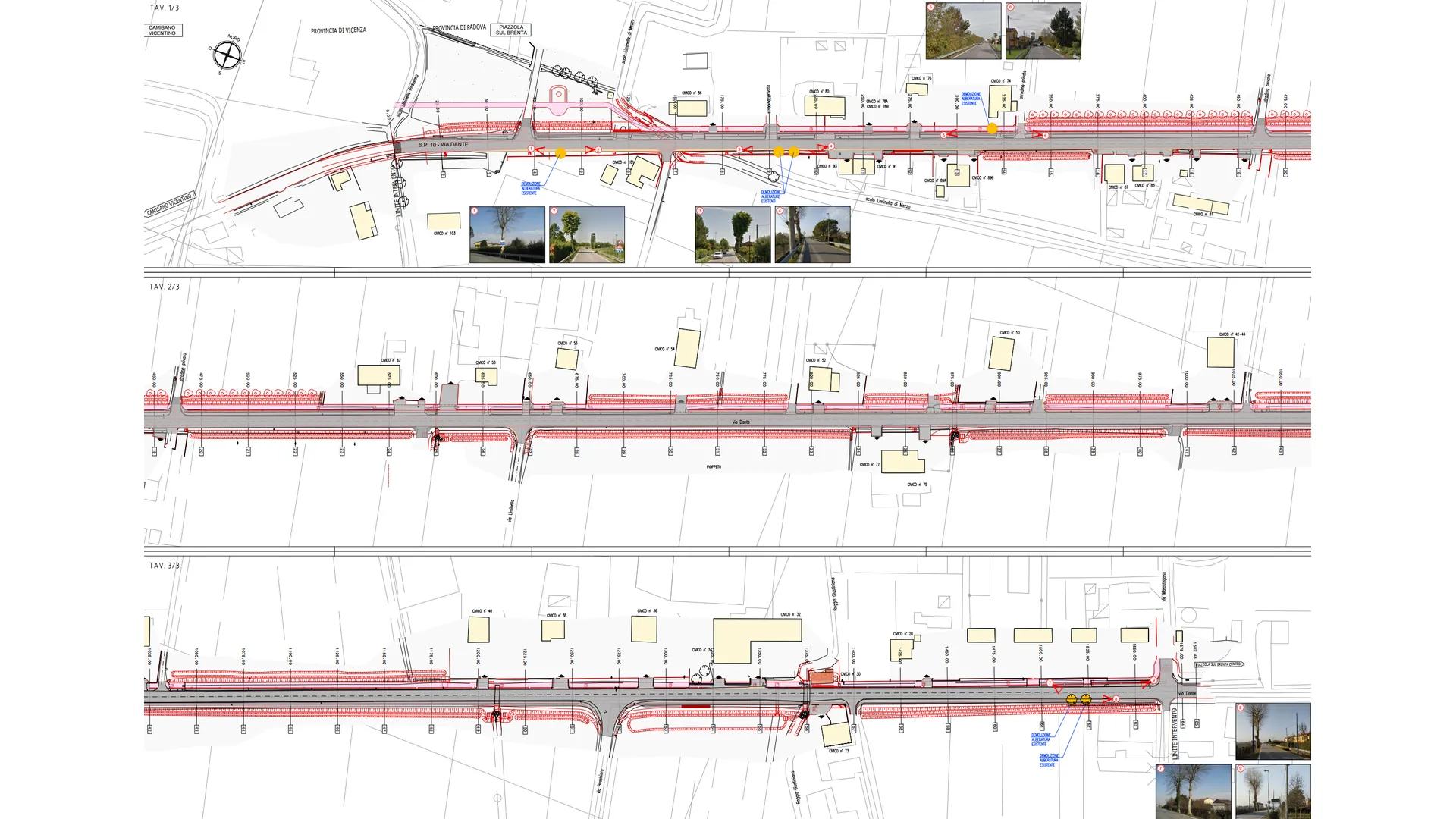

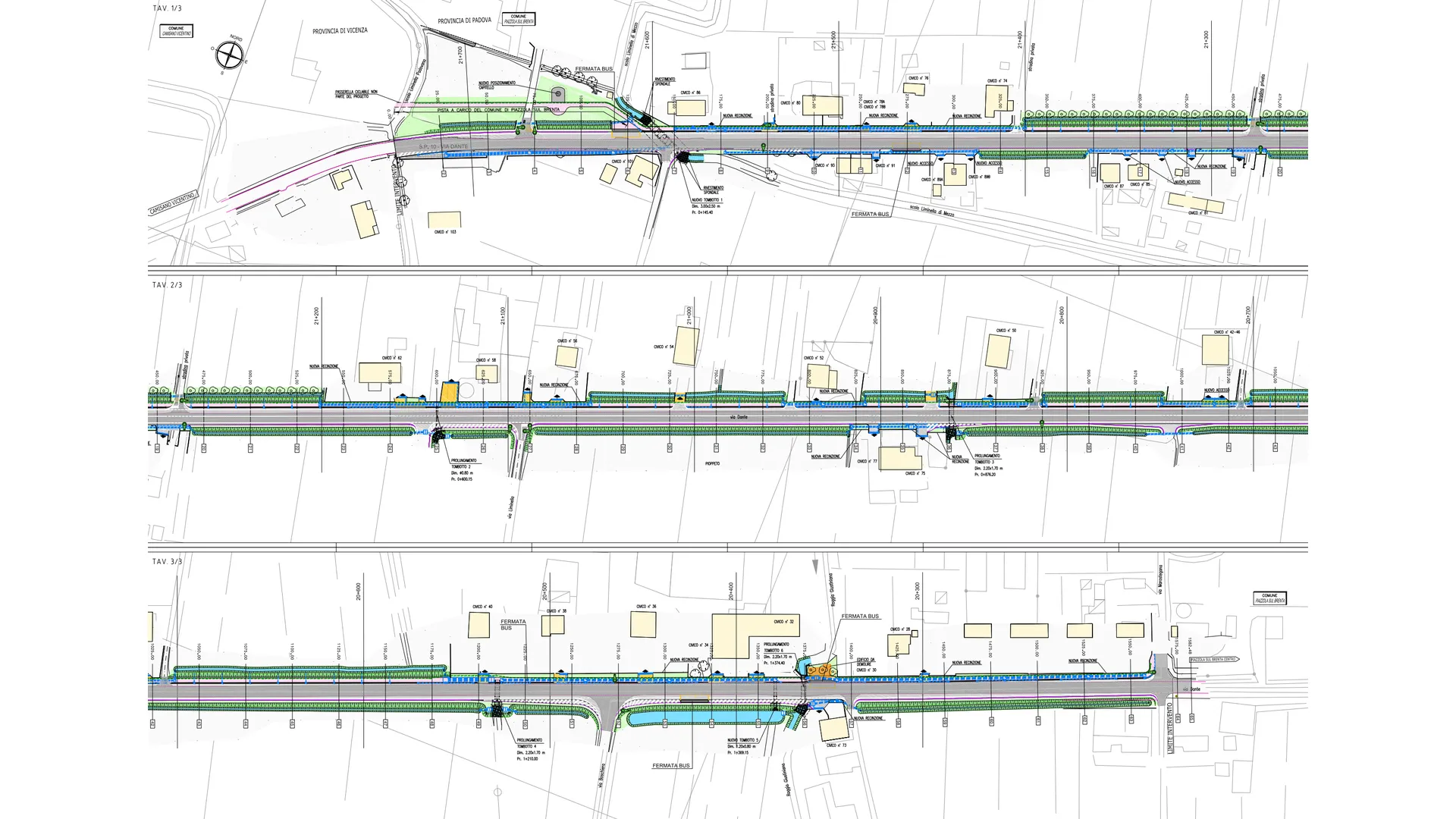

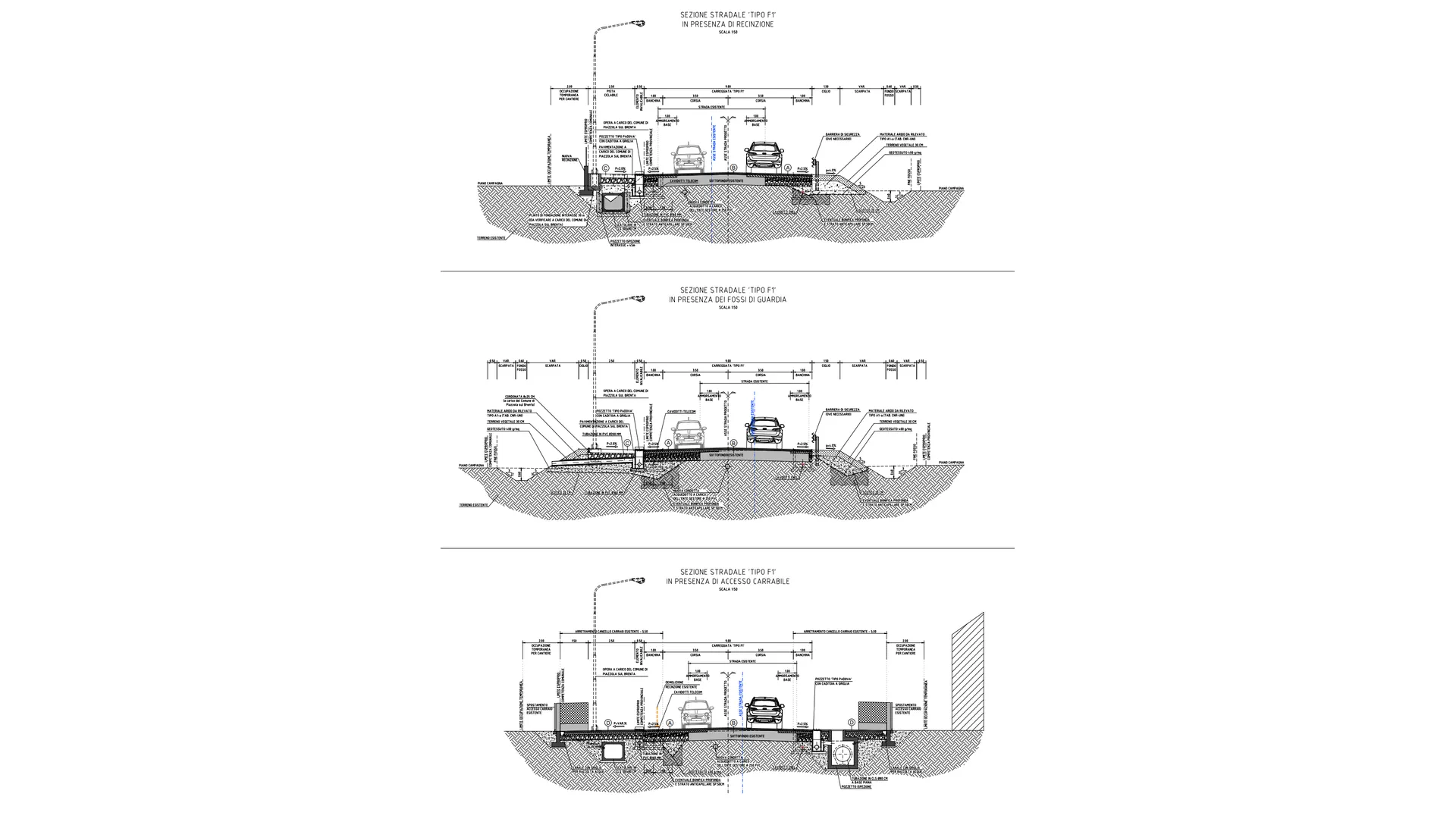

- Allargamento Carreggiata: La piattaforma stradale verrà allargata dagli attuali 5.80-6.00 metri a 9.00 metri complessivi (due corsie da 3.50 m e due banchine esterne da 1.00 m).

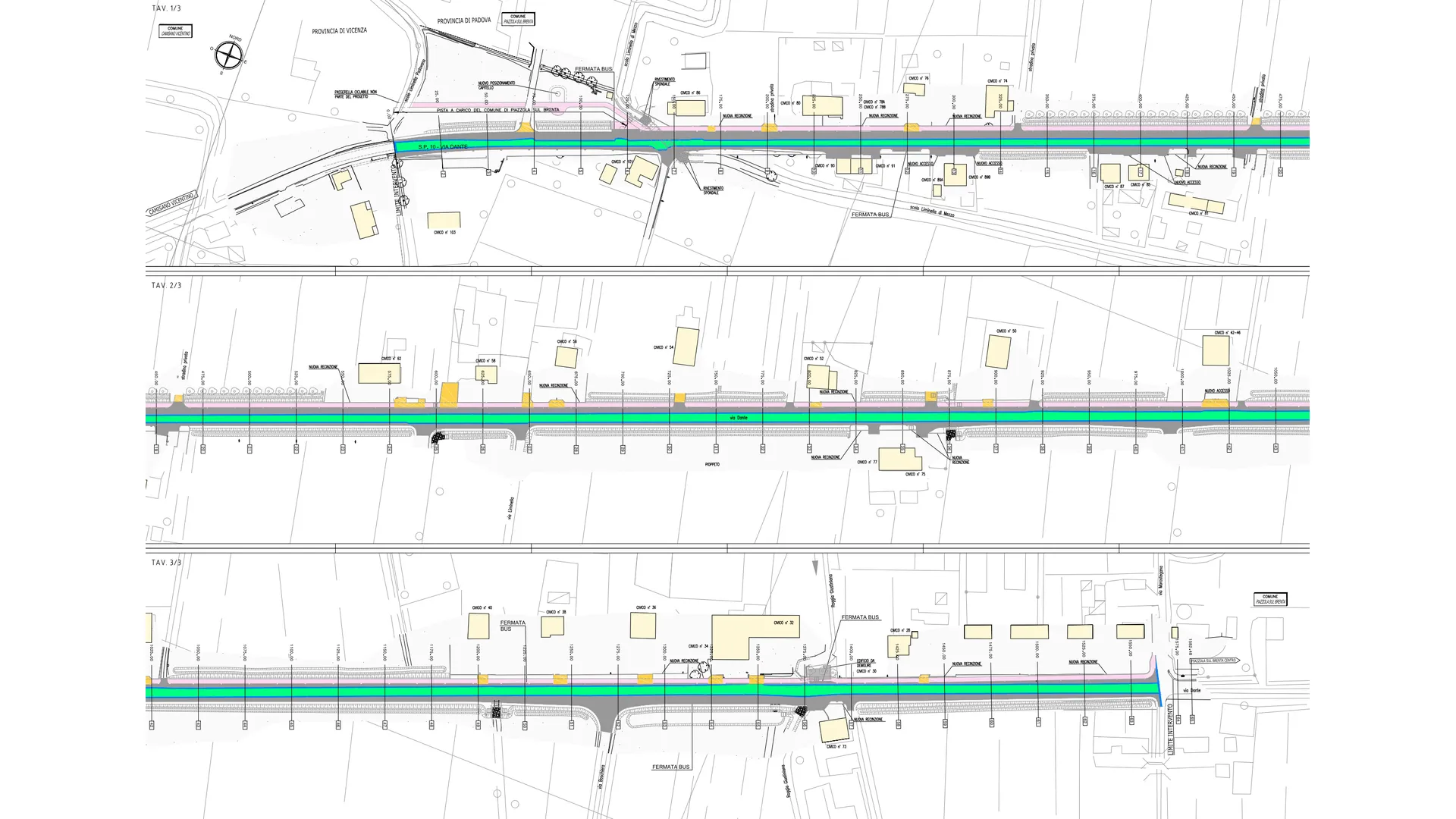

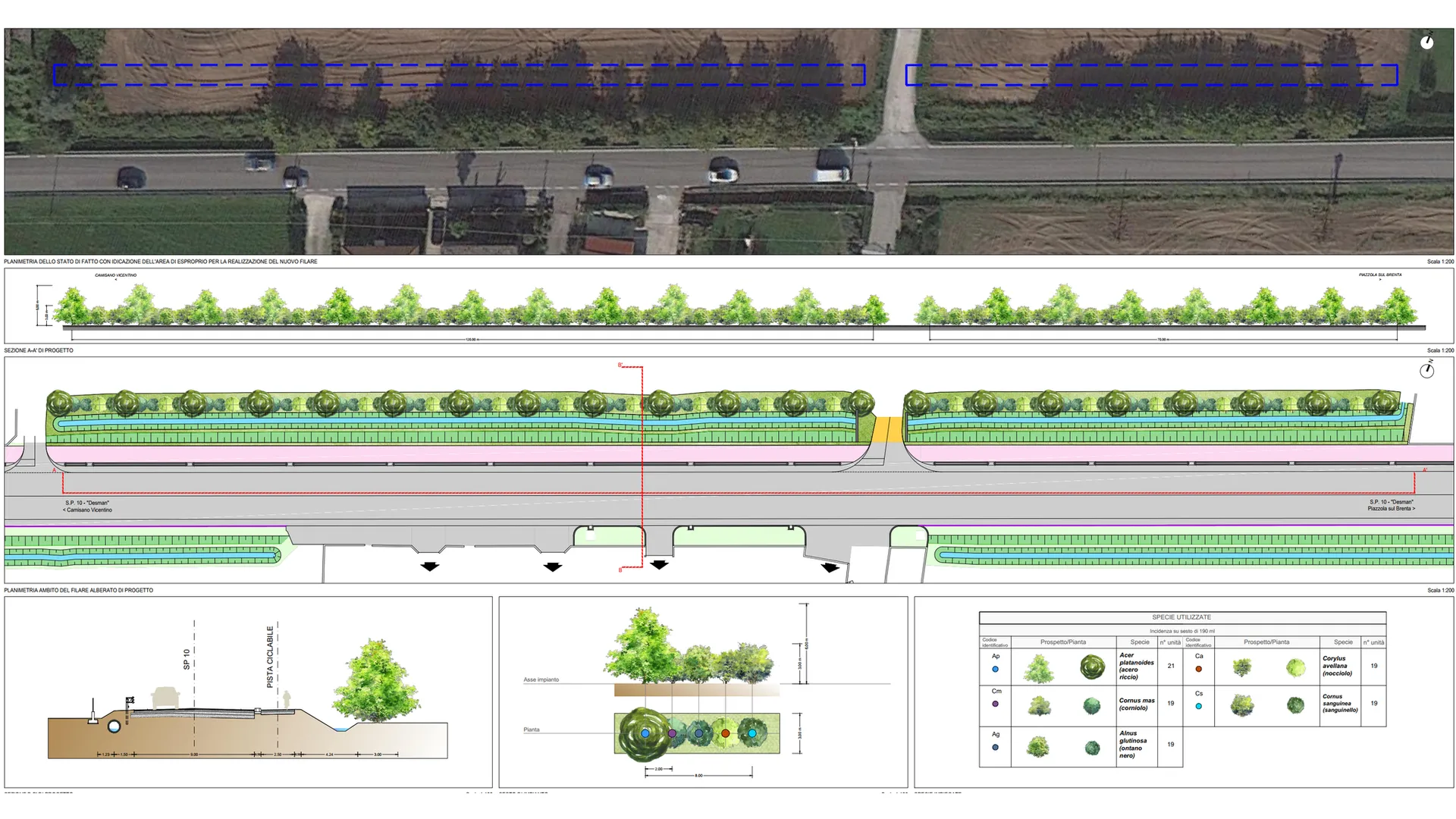

- Pista Ciclabile Bidirezionale: Verrà realizzata una pista ciclabile bidirezionale in sede separata sul lato nord della provinciale, con una larghezza di 2.50 metri, separata dalla carreggiata da un elemento invalicabile di 50 cm. La larghezza totale della piattaforma (carreggiata + pista) sarà di 12 metri.
- Pavimentazione: Verrà realizzato un nuovo pacchetto di pavimentazione spesso 66 cm, composto da strati di usura, binder, base bituminosa, fondazione in misto cementato e sottofondazione in tout-venant. La nuova pavimentazione sarà ammorsata a quella esistente tramite scarifica e ripristino con rete in fibra di vetro.
3.2 Interventi Strutturali e di Sicurezza

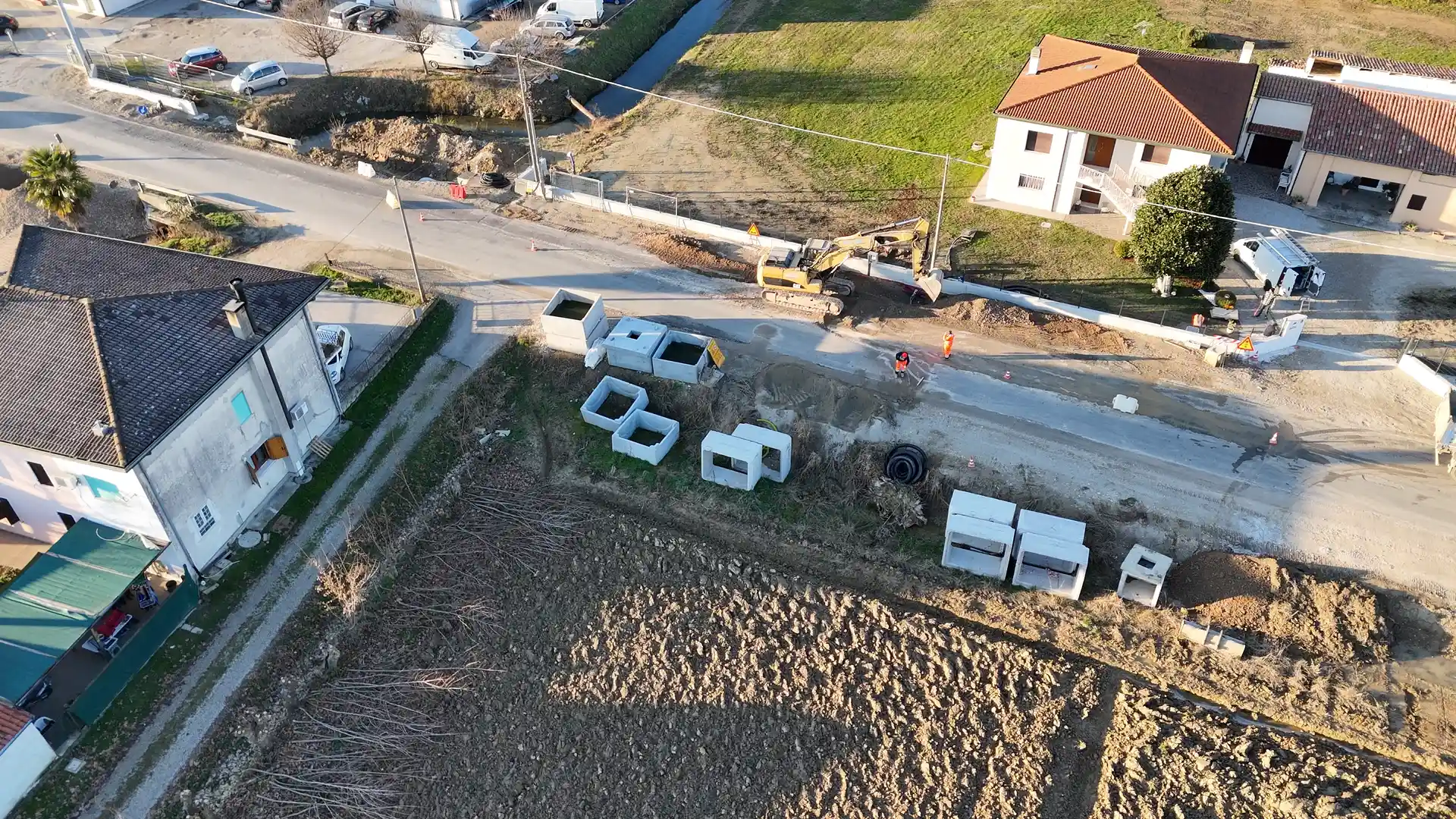

- Reticolo Idraulico: Verrà garantita la continuità del reticolo idrografico superficiale minore e saranno prolungati scatolari e tubazioni esistenti, tra cui il completo rifacimento della tombinatura sullo Scolo Limenella di Mezzo con scatolari da m.
- Interferenze e Arretramenti: L’allargamento impone l’arretramento di diverse recinzioni e accessi carrai privati (a 5 metri dal margine stradale) e la demolizione di un edificio residenziale danneggiato (civico 30, alla progressiva 1+380), interferente con la pista ciclabile.

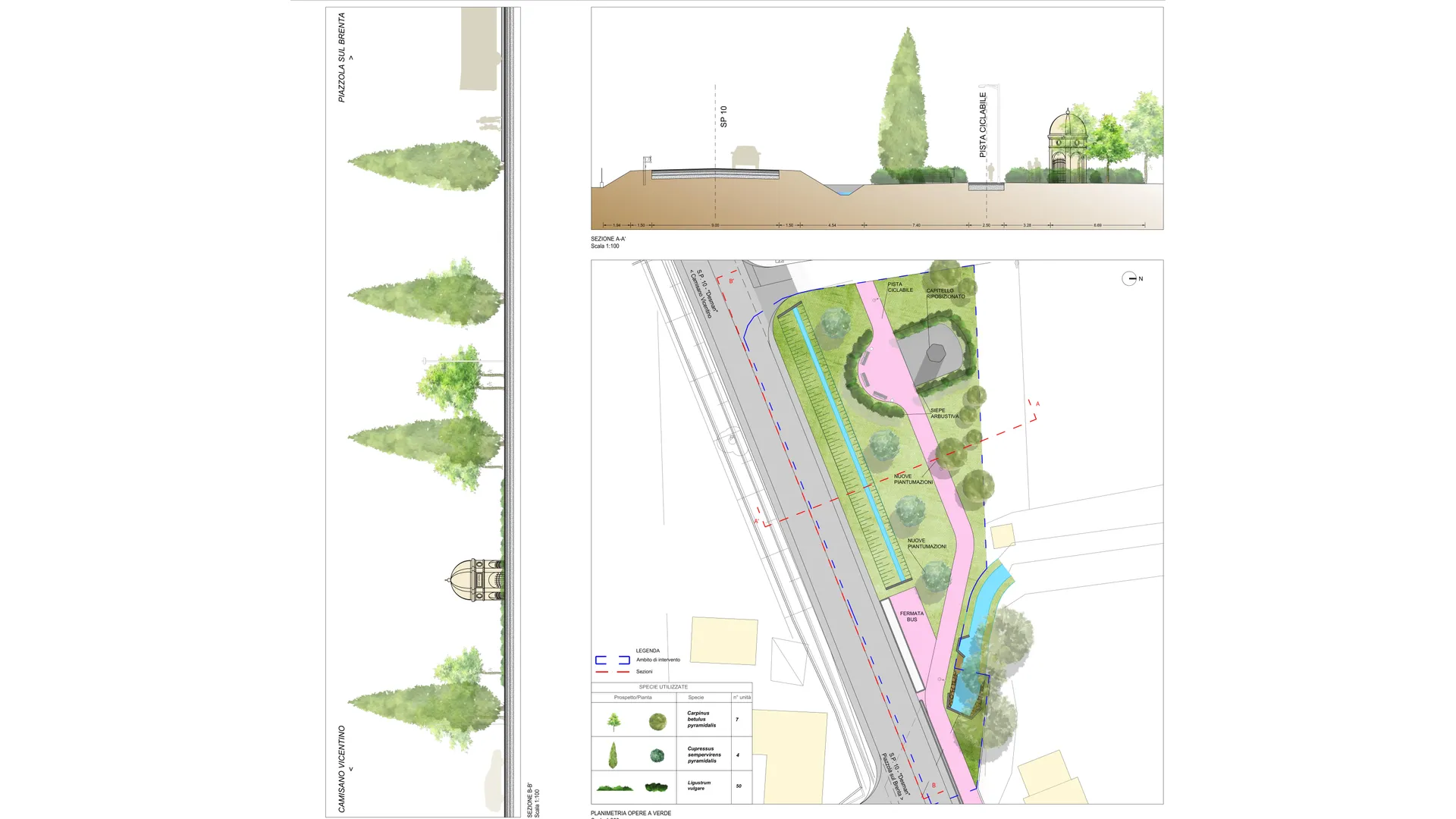

- Segnaletica e Barriere: Sarà adeguata la segnaletica stradale e saranno installate nuove barriere di sicurezza. Verrà inoltre ricollocato il capitello votivo presente in corrispondenza della progressiva chilometrica 21+600.
- Tracciato Altimetrico: L’asse stradale seguirà quello esistente, con un leggero innalzamento per garantire la nuova sezione a “schiena d’asino”.
L’attuazione di questo progetto rappresenta un passo fondamentale per la sicurezza stradale e lo sviluppo di una mobilità integrata nell’area del Medio-Brenta.
Desman inizio
Desman Fine
PROGETTI
GARE

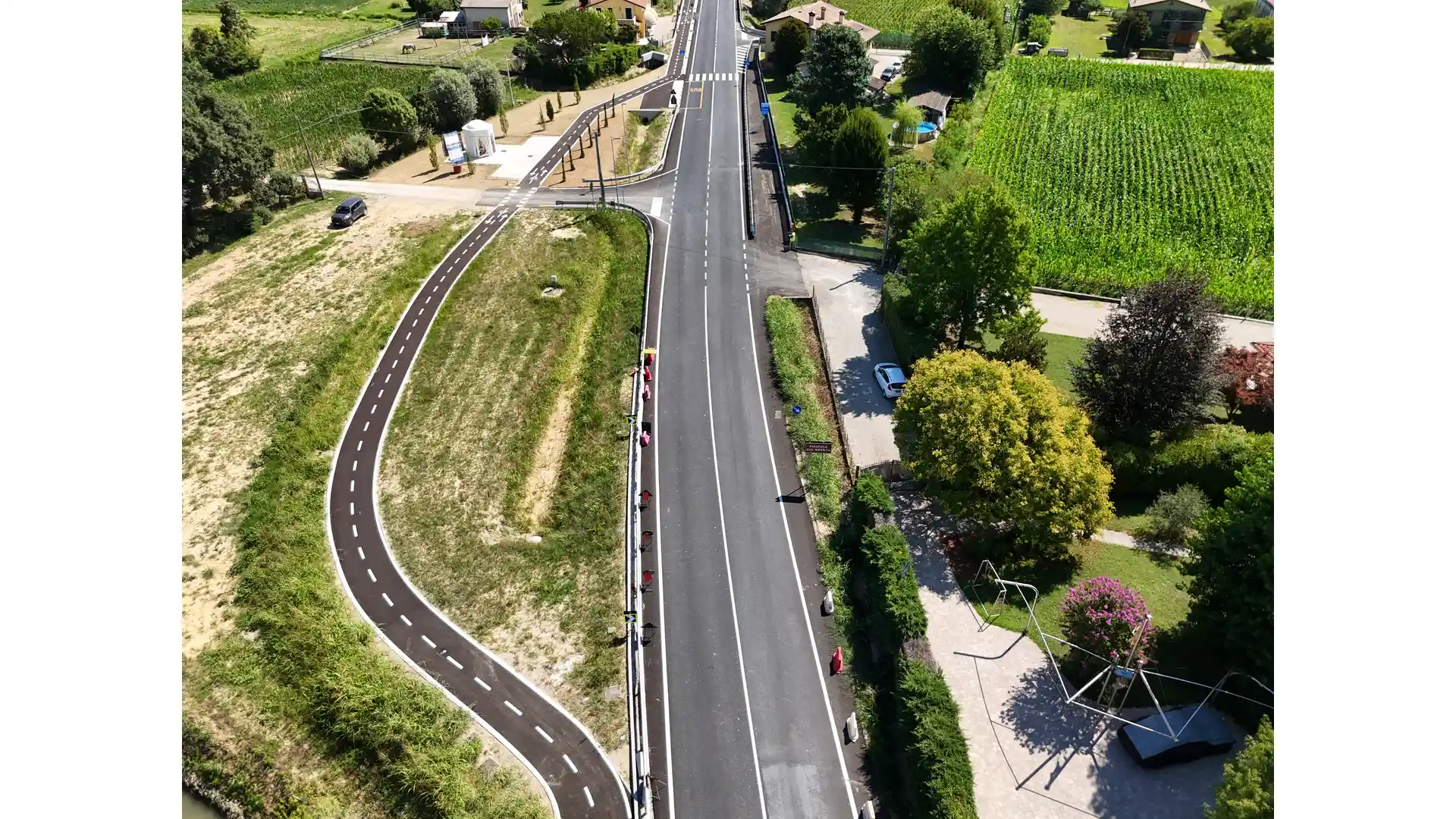

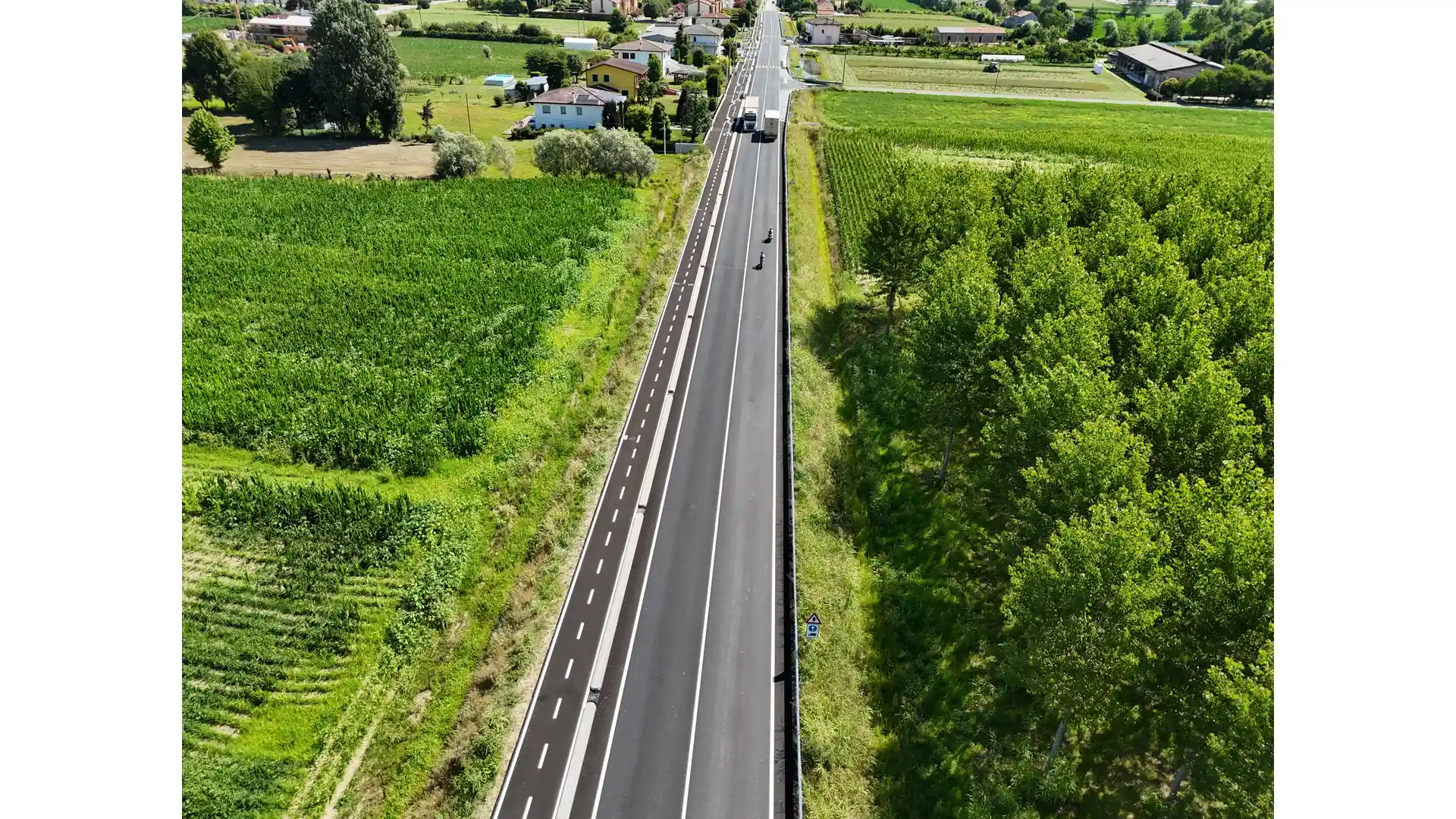

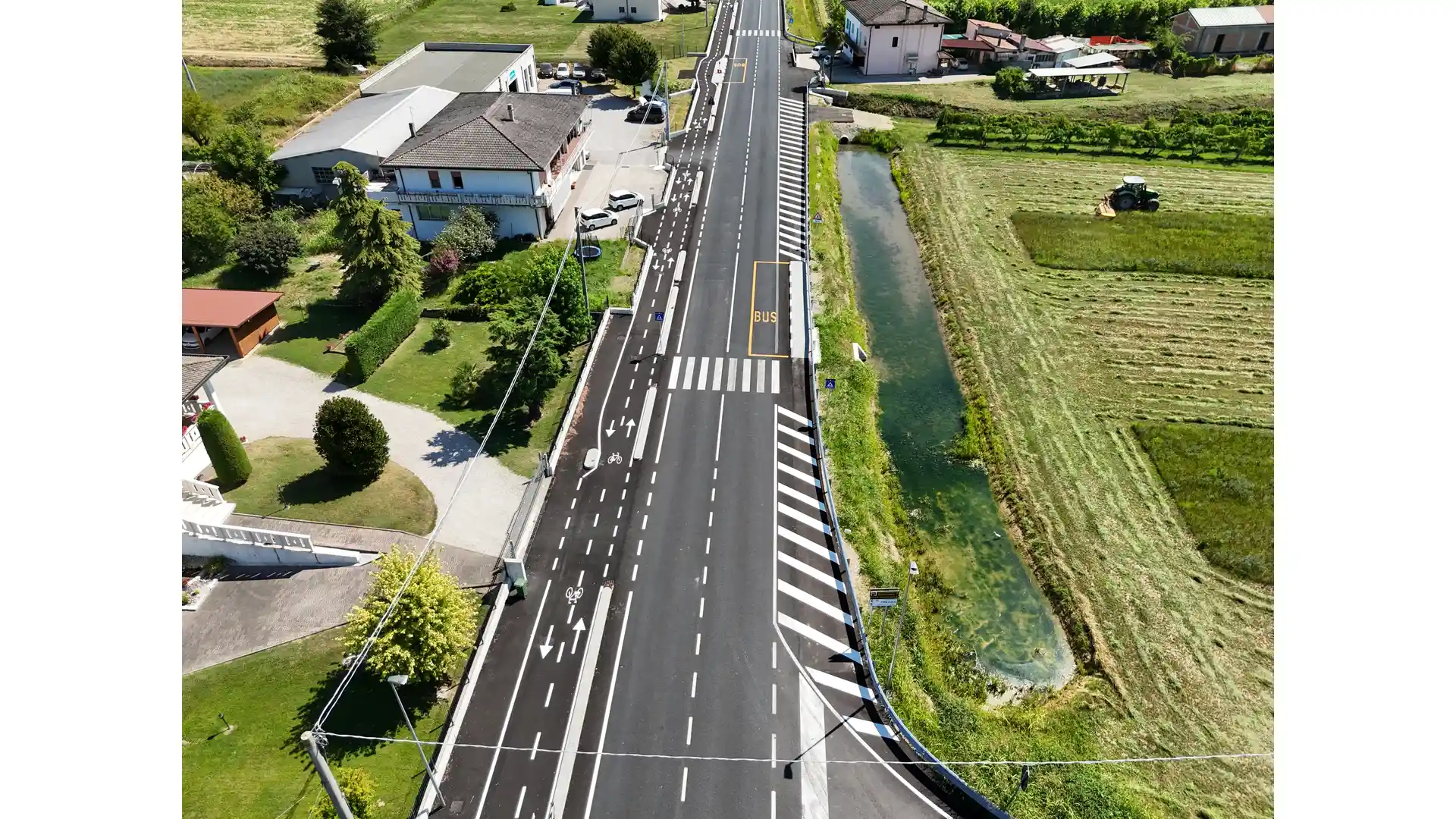

Lavori ultimati sulla Provinciale 10 Desman

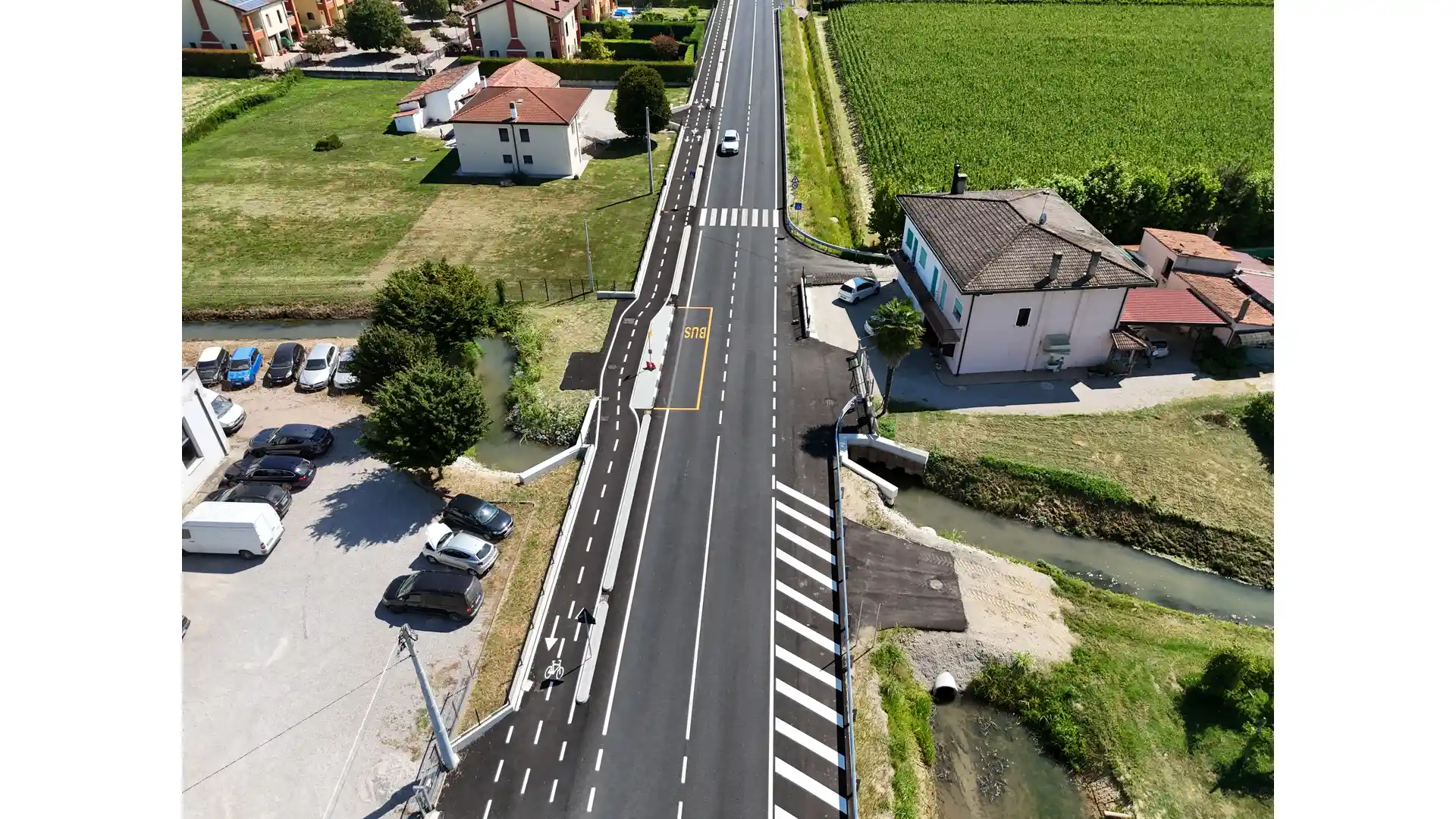

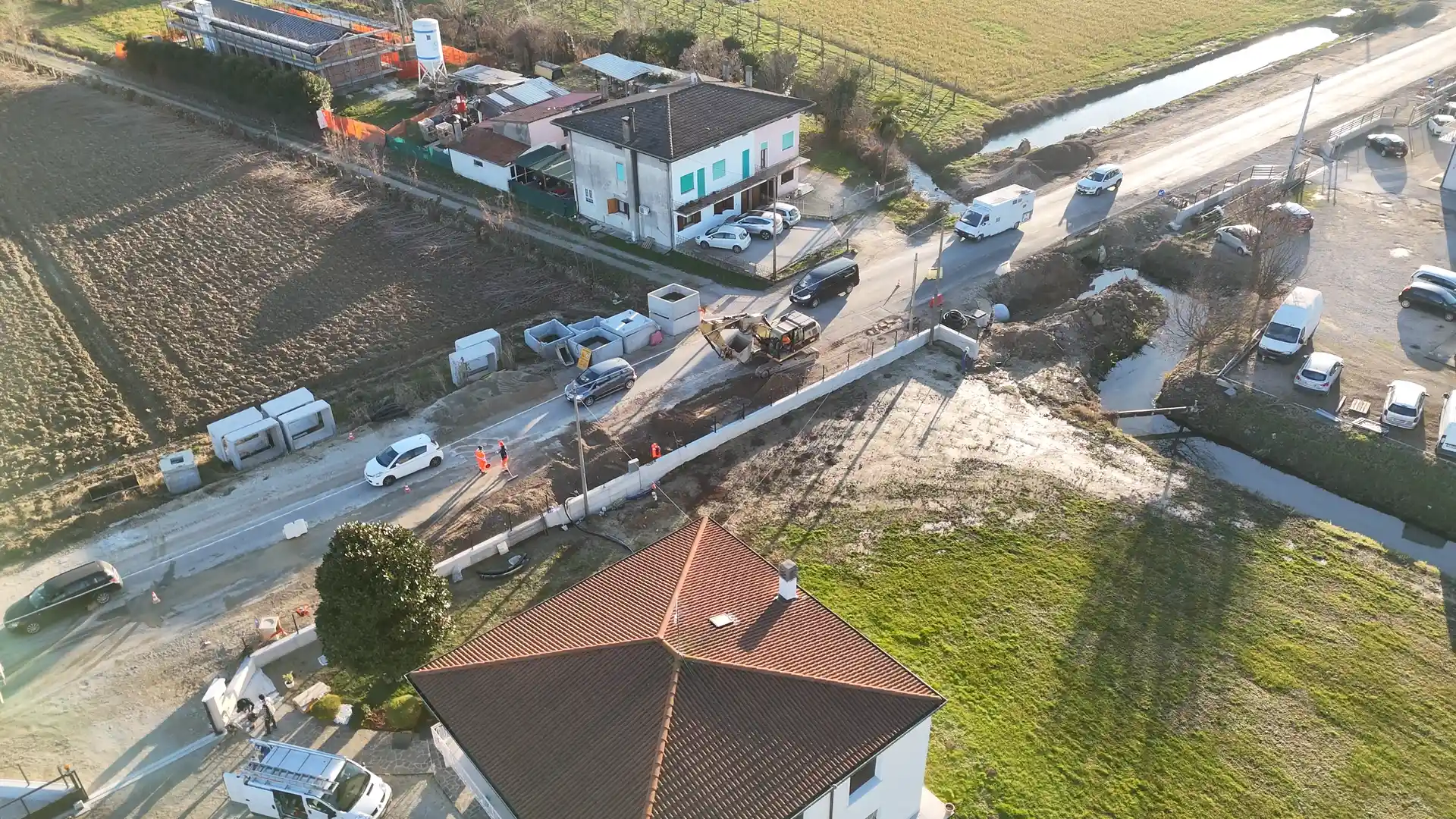

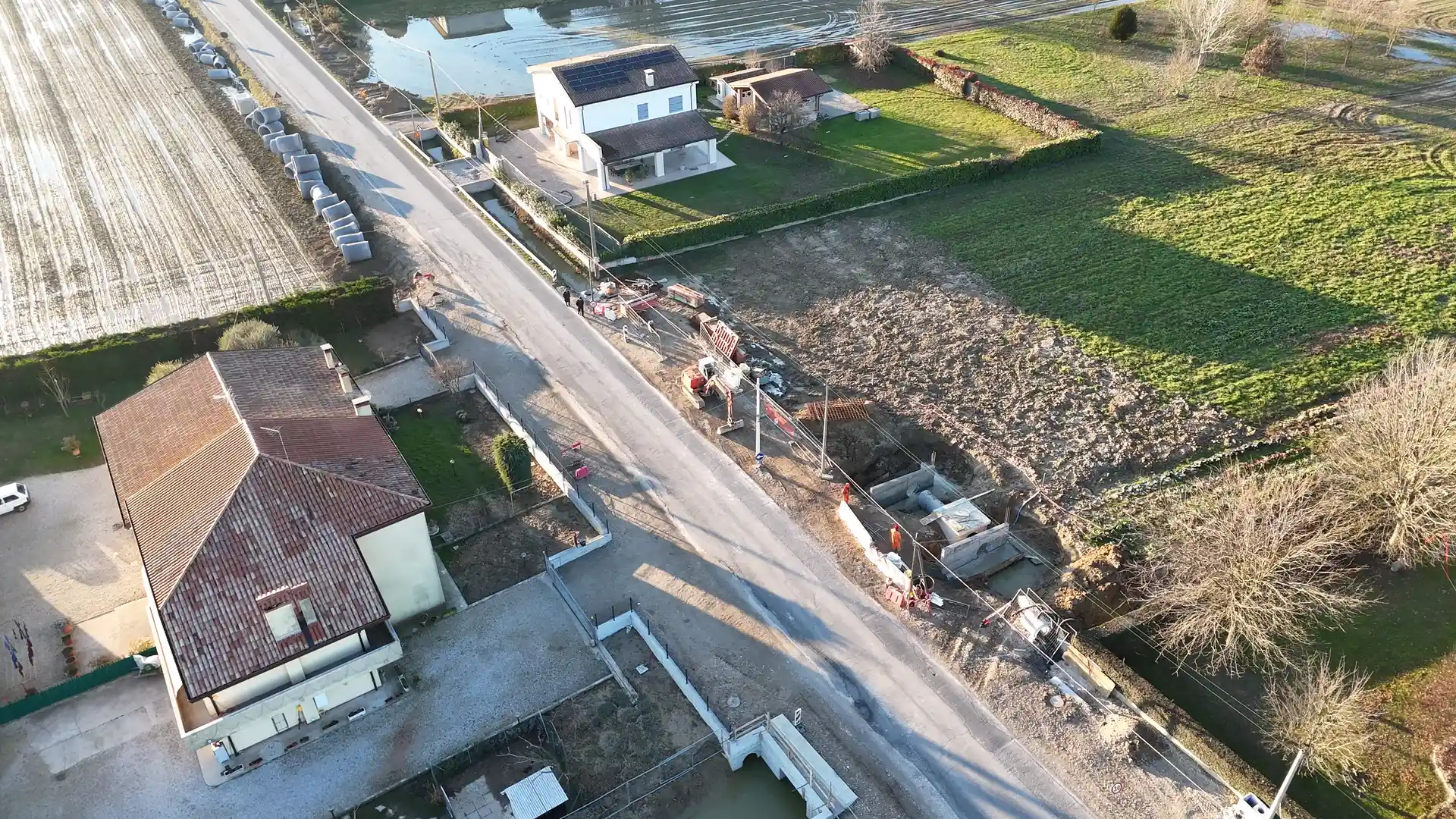

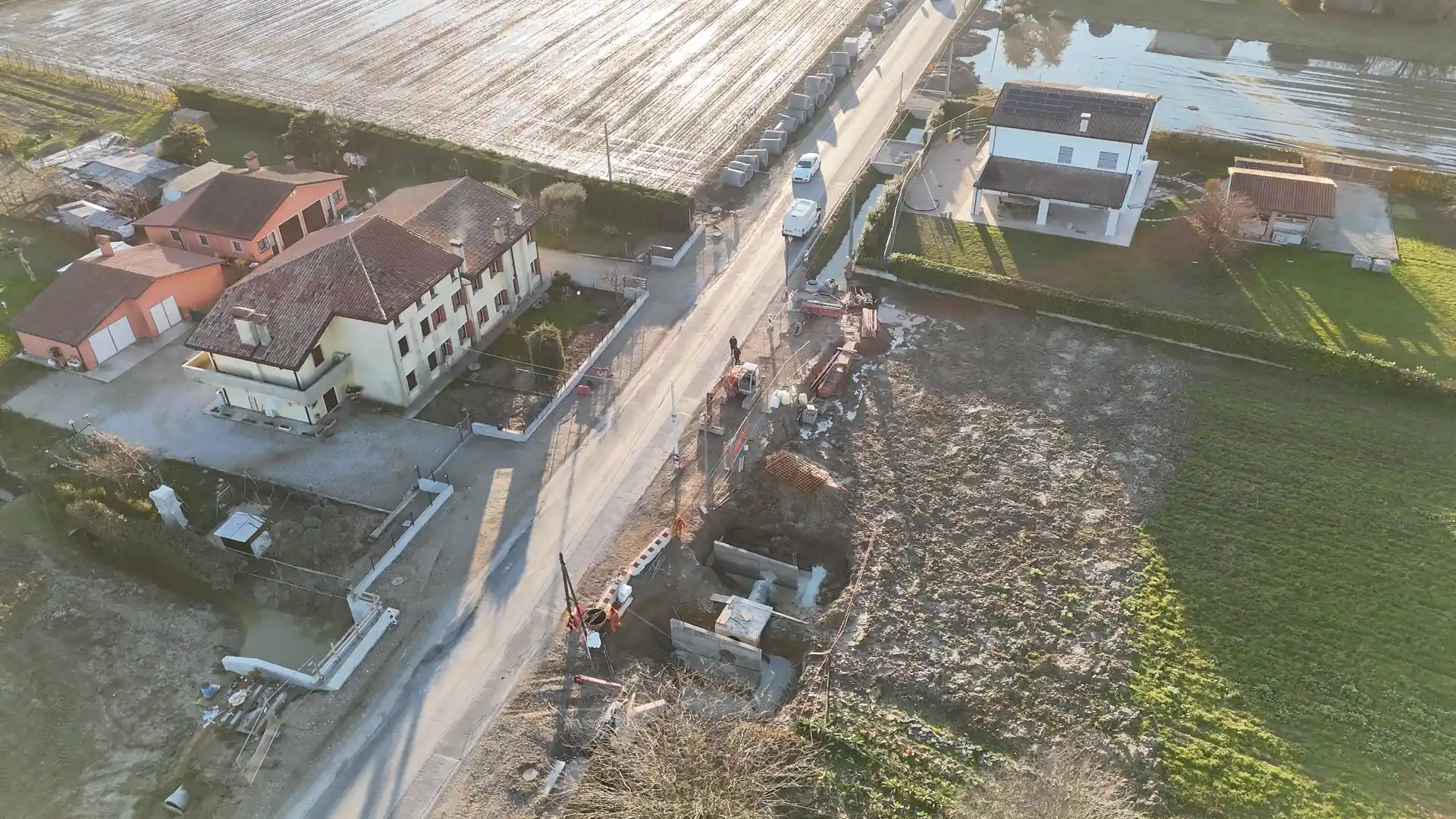

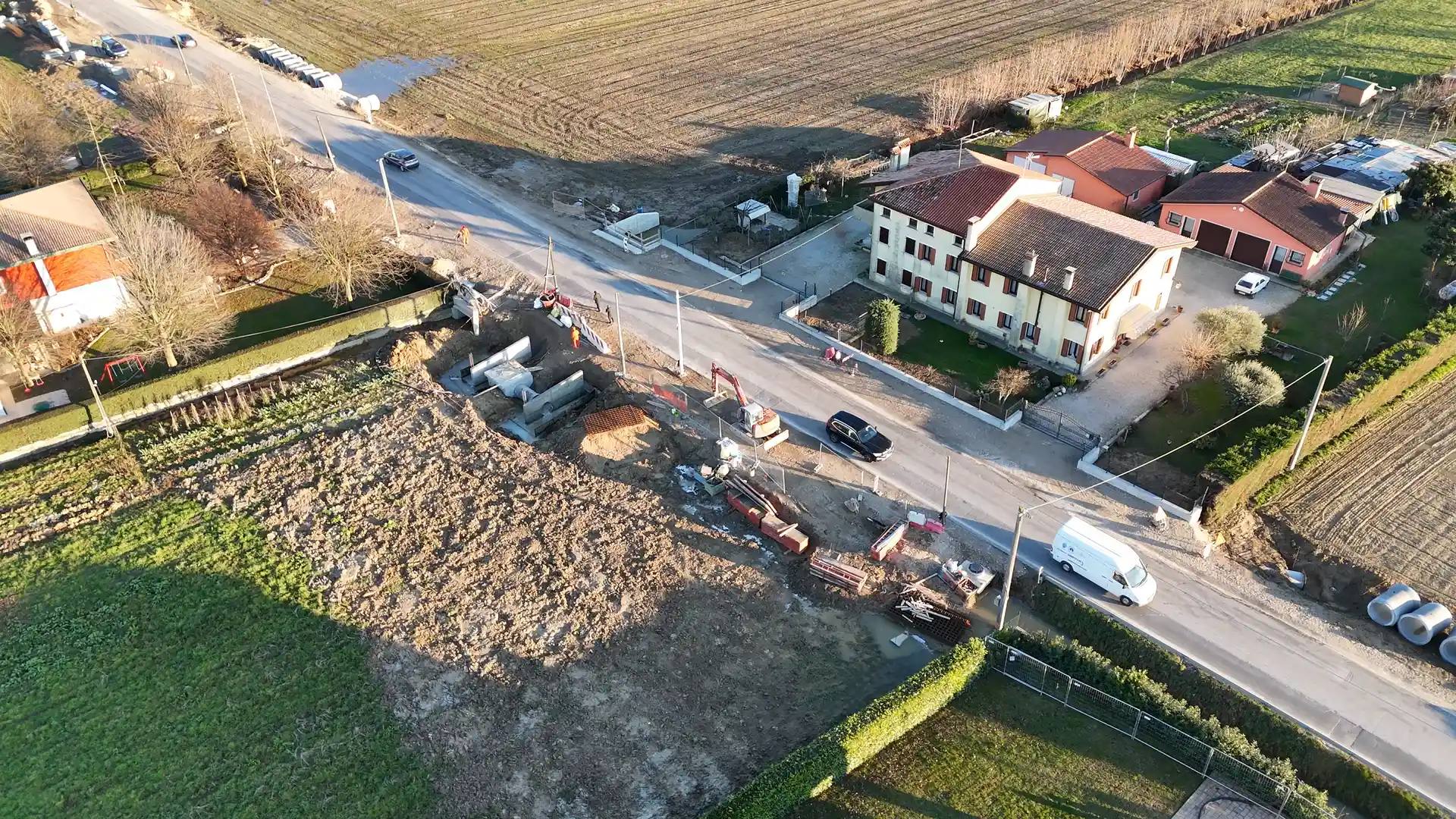

Conclusi i lavori di riqualificazione della Strada Provinciale 10 ‘Desman’ a Piazzola sul Brenta in Provincia di Padova, fino al confine con la Provincia di Vicenza. Avviati a marzo 2023 e conclusi in ottobre 2025.
Gazzera Avanzamento Lavori Raccordo Viario
Proseguono i lavori a Gazzera in Comune di Venezia, per il raccordo stradale tra via Brendole e via Castellana.
DM 5 settembre 2022 – Dispositivi Countdown
Pubblicato in GU 252 del 27 ott 2022 il DM Infrastrutture e Mobilità Sostenibili, la disciplina per i dispositivi countdown ai semafori.
Collaudo del nuovo ponte Guà
Effettuato oggi 12 maggio 2022 il collaudo del nuovo ponte Guà, varato lo scorso 9 marzo. Collaudo eseguito con stazionamento mezzi pesanti.
